Spring naar inhoud

Inloggen op het huurdersportaal

Kijk hier hoe u inlogt via uw laptop en hier via uw telefoon.

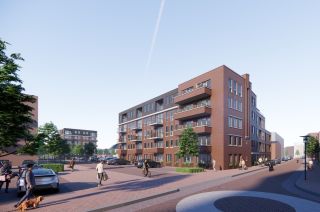

Winkelplein West

Winkelplein West

Winkelplein West

Met de bruisende gezelligheid van het stadscentrum op loopafstand, de supermarkt en bakkerij voor de deur én een prachtig park om over uit te kijken, is het heerlijk wonen in de twee nieuwe woongebouwen van Weverspoort.

Binnenstad/Centrum
Binnenstad/Centrum
Vragen? Neem contact op

Project Weverspoort compleet

In de laatste woongebouwen van Weverspoort zijn in totaal 66 woningen opgeleverd. Daarmee komt het totaal aantal nieuwbouwwoningen in de Binnenstad op 1.200. Achthonderd van die woningen heeft Woonpartners voor haar rekening genomen.

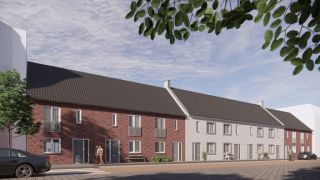

Eengezinswoningen

Er zijn negen eengezinswoningen aan de Heistraat en twee eengezinswoningen aan de Wolfstraat opgeleverd.

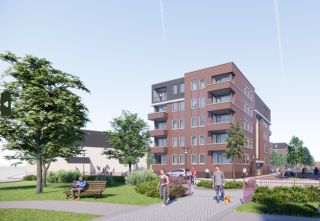

Parkblok

Dit woongebouw staat aan de rand van het Weverspark. Van de 20 appartementen in dit gebouw zijn 15 huurwoningen bedoeld voor huishoudens met een middeninkomen (dit noemen we middenhuur). 5 appartementen zijn sociale huurwoningen.

Pleinblok

In dit woongebouw zijn 35 appartementen en studio's opgeleverd. Alle woningen in dit gebouw zijn sociale huurwoningen. Dit gebouw staat aan de Heistraat/Advocaat Botsplein.


Circulaire sloop

Om de nieuwbouw te realiseren zijn de woningen aan de Heistraat 17-25 en Wolfstraat 107 in 2023 gesloopt. Op deze plek zijn 9 eengezinswoningen aan de Heistraat en 2 woningen aan de Wolfstraat gerealiseerd.
Het bedrijf New Horizon heeft de sloopwerkzaamheden uitgevoerd. Dit is een bedrijf dat gespecialiseerd is in circulaire sloop. Ze hebben eerst de asbesthoudende materialen verwijderd. Vervolgens hebben ze de woningen gestript. Dat wil zeggen dat herbruikbare materialen worden verwijderd. Diverse onderdelen kunnen 1 op 1 worden hergebruikt en krijgen een tweede leven, andere onderdelen leveren in een recycling proces hun bijdrage aan het ontstaan van ‘nieuwe’ soortgelijke (bouw)materialen. De totaalsloop is de laatste fase.  Dan komen de sloopkranen op het werk, waarmee voorzichtig de woningen worden afgebroken. De werkzaamheden duurde ongeveer 2 maanden.

Lees hier meer over de circulaire sloop.

Start bouw

In april 2024 is gestart met de bouw van de 35 huurappartementen op de Heistraat 71 t/m 79 (Pleinblok), 20 appartementen op het Advocaat Botsplein 24 (Parkblok) en 11 woningen op de Heistraat 13 t/m 25 en Wolfstraat 105/107.

Voortgang

De voortgang van het project verloopt voorspoedig. Eind maart 2024 is gestart met het boren van de funderingspalen. Eind mei is de keldervloer van het Parkblok gestort (dit is het woongebouw aan de zijde van het Weverspark). Medio juni/juli zijn de begane grondvloeren gelegd en gestort. In augustus zijn de eerste wanden gelijmd en verdiepingsvloeren gelegd en gestort.

De daken van alle woningen zijn in december 2024 dichtgemaakt. Alle woningen zijn in voorjaar en zomer 2025 opgeleverd.

Geplande oplevering

De geplande oplevering voor de grondgebonden woningen was in het voorjaar van 2025. De sleuteluitreiking was in mei 2025. Voor het parkblok en pleinblok is de oplevering in juni en juli geweest. Dit alles onder voorbehoud van weersomstandigheden en het plaatsen van nutsvoorzieningen (elektra, telecom/glasvezel en water) tijdens de gehele bouwperiode.


Alle woningen zijn verhuurd

De woningen zijn aangeboden via Wooniezie met de volgende volgordebepaling van kandidaten:

  1. Wonend in Helmond
  2. Langste inschrijfduur
  3. Motivatie en intakegesprek

Op basis van deze volgorde zijn alle woningen toegewezen en worden binnenkort de sleutels aan bewoners overhandigd.

Heeft u vragen over dit project? Dan kunt u deze per e-mail stellen via het mailadres winkelplein@woonpartners.nl.


Sleuteloverdracht woningen Parkblok

Contactgegevens
